חיבור מתקן חשמל לרשת החשמל
מתקן חשמל שאינו עומד בדרישות חוק החשמל ותקנותיו לא יחובר לרשת. זו לא המלצה ולא עניין של שיקול דעת מסחרי, אלא תנאי סף שנבדק בשטח מול הלוח הפתוח, מול מכשיר המדידה ומול התוכניות. בפרויקטים מסחריים ותעשייתיים, פסילה אחת בבדיקת הקבלה גוררת עיכוב של שבועות, דחיית טופס 4 והשבתה של לוח זמנים שלם.
המאמר הזה מפרק את תהליך חיבור מתקן חשמל לרשת החשמל מנקודת המבט של מי שעומד בצד הבודק, ולא מנקודת המבט של מי שממלא טפסים. תדעו בסופו אילו נתונים נדרשים בשלב התכנון, מה נבדק בפועל לפני מתן אישור הזרמת זרם, אילו ליקויים חוזרים על עצמם בכל אתר שני, ואיך בונים תיק פרויקט שעובר בבדיקה אחת.
זמן קריאה: 12 דקות
עיקרי הדברים
- מתקן חשמל שאינו עומד בתקנות לא יחובר לרשת בשום תנאי, גם אם שאר הפרויקט מוכן.
- יש הבדל מהותי בין בקשת חיבור חדש להגדלת חיבור קיים, מבחינת עלות, מסמכים ומשך זמן.
- בדיקת קבלה כוללת בדיקה חזותית, מדידת בידוד, רציפות הארקה ותפקוד ההגנות, בשכבות מסננות.
- תיאום מוקדם מול ספק השירות, בדיקה מקדימה ותיק מסמכים מלא הם הדרך למנוע פסילות ולקצר לוחות זמנים.
תוכן העניינים
- מהו חיבור מתקן חשמל לרשת החשמל ומה הוא כולל?
- איך נראה תהליך חיבור לרשת החשמל שלב אחר שלב?
- מה ההבדל בין בקשת חיבור לבין הגדלת חיבור?
- איך יודעים איזה גודל חיבור נדרש למתקן?
- אילו מסמכים ותוכניות נדרשים לצורך חיבור מתקן לרשת?
- מהו מונה חשמל ואיך מכינים עבורו את התשתית המתאימה?
- אילו דרישות חלות על תשתית חשמל לצורך חיבור תקין?
- מה בודקים בבדיקת מתקן לפני חיבור לרשת החשמל?
- מדוע חיבור לרשת החשמל מתעכב בפרויקטים מסחריים ותעשייתיים?
- האם הגדלת חיבור מחייבת בהכרח החלפת לוח חשמל?
- כמה זמן לוקח לחבר מתקן חשמל לרשת ואיך מקצרים את לוח הזמנים?
- כמה עולה חיבור לרשת החשמל והגדלת חיבור?
- מה תפקידו של ליווי הנדסי מקצועי בתהליך החיבור לרשת?
- מה לעשות עכשיו לפני שמזמינים בדיקה
מהו חיבור מתקן חשמל לרשת החשמל ומה הוא כולל?
חיבור מתקן חשמל לרשת החשמל הוא הפעולה ההנדסית והתפעולית שבה מתקן צריכה או מתקן ייצור פרטי מחובר פיזית אל רשת החלוקה הארצית, ומקבל אספקת מתח קבועה תחת מדידה. מדובר בשרשרת פעולות ולא באירוע נקודתי, והיא כוללת תכנון מוקדם, אישור תנאי חיבור מטעם ספק השירות החיוני, ביצוע תשתית הזנה, בדיקת קבלה בשטח, התקנת אמצעי מדידה והזרמת זרם בפועל.
הנקודה המהותית היא סדר הפעולות. החיבור לרשת מותנה תמיד בבדיקת תקינות מוקדמת של המתקן הפרטי, ורק לאחר שהמתקן נמצא עומד בדרישות הבטיחות ניתן אישור להזרמת זרם. מתקן שלא עומד בתקנות אינו רק בעייתי מבחינה בירוקרטית, הוא מהווה סכנת התחשמלות ודליקה, ולכן לא יחובר בשום תנאי גם אם כל שאר הגורמים בפרויקט מוכנים.
בפועל, המרכיבים הבסיסיים של התהליך הם עבודות הכנה הנדסיות ותכנוניות, הקמת תשתית הזנה מנקודת האספקה ועד ללוח הראשי, התקנת פילר או גומחת מונים בהתאם למפרט, בדיקת המתקן על ידי בודק, והתקנת מונה ראשי לצורך מדידת הצריכה.
איך נראה תהליך חיבור לרשת החשמל שלב אחר שלב?
קיימת הבחנה חדה בין שני מסלולים שרצים במקביל בפרויקט. המסלול המנהלי כולל הגשות, אישורים, אגרות ומסמכים חתומים. המסלול הפיזי כולל חפירות, שרוולים, כבלים, לוחות והארקות. עיכוב באחד מהם עוצר את השני, ורוב הכשלים שאני רואה בשטח נובעים מכך שהמסלולים האלה נוהלו על ידי שני גורמים שלא דיברו זה עם זה.
אפיון עומסים ותכנון הנדסי מוקדם
השלב הראשון אינו פנייה לספק החשמל אלא חישוב. יש לקבוע את שיא הצריכה הצפוי, את עומסי הבסיס הרציפים, את מקדמי הבו זמניות בין קבוצות הצרכנים ואת ההרחבות הצפויות בחמש עד עשר השנים הבאות. על בסיס הנתונים האלה נערכות תוכניות החשמל הראשיות והתרשים החד קווי, הכולל חתכי מוליכים, ערכי כיול הגנות, זרמי קצר צפויים בנקודות המהותיות וסלקטיביות בין ההגנות.
שלב התכנון המוקדם של מערך ההזנה, בחירת החתכים וקביעת ההגנות חייב להתבצע על ידי מתכנן חשמל מוסמך בעל ניסיון מוכח במתקנים מסחריים ותעשייתיים, ולא על ידי הרחבה של סקיצה שהוכנה למבנה מגורים. הפער בין תכנון נכון לתכנון שטחי מתגלה בדרך כלל רק כשהמתקן כבר בנוי.
הגשת בקשה וקבלת תנאי חיבור
לאחר שהתוכניות מוכנות נפתח תיק אצל ספק השירות החיוני, ומוגשות התוכניות המאושרות יחד עם מסמכי הבעלות והיתר הבנייה. התוצר המרכזי של השלב הזה הוא מסמך תנאי החיבור, שקובע את נקודת האספקה, את תוואי הכבל, את סוג החיבור ואת הדרישות להקמת פילר, גומחת מונים או חדר שנאים במקרים של הספקים גדולים.
מסמך תנאי החיבור הוא זה שמכתיב את לוח הזמנים האמיתי של הפרויקט. כאשר הוא כולל דרישה לחדר שנאים או להארכת רשת, הפרויקט עובר ממסלול של שבועות למסלול של חודשים, וזו נקודה שחייבת להיות ידועה למזמין העבודה עוד לפני חתימת חוזי הביצוע.
ביצוע עבודות תשתית והתאמת לוחות בשטח
בשלב זה מבוצעות החפירות, מונחים השרוולים בעומקי ההטמנה התקניים, נמשכים כבלי ההזנה הראשיים, מוקמים הפילרים וארונות המונים ומותקנים או מותאמים הלוחות הראשיים. כל סטייה מהמפרט שנקבע בתנאי החיבור, גם אם היא נראית זניחה בשטח, תעלה בבדיקה.
בדיקת המתקן, אישור בטיחות וחיבור סופי
הבדיקה בשטח כוללת בחינה חזותית, מדידות חשמליות ובדיקת התאמה בין התוכניות לביצוע. בסיומה נחתם פרוטוקול בדיקה, ורק לאחר קבלת אישור תקינות מותקן המונה ומוזרם זרם למתקן. הפעלה הדרגתית בעומס עולה, תוך מדידת זרמים ואיזון פאזות, היא הפרקטיקה הנכונה ולא הפעלה בבת אחת בעומס מלא.
מה ההבדל בין בקשת חיבור לבין הגדלת חיבור?
שני המונחים מתערבבים כמעט בכל פנייה שמגיעה למשרד, וההבדל ביניהם משפיע ישירות על העלות, על משך הזמן ועל היקף העבודות. בקשת חיבור היא פתיחת חיבור חדש לחלוטין עבור מבנה חדש, אתר בנייה או יחידה עצמאית הדורשת מדידה נפרדת. הגדלת חיבור היא שינוי גודל האספקה בנקודה קיימת, בין אם מעבר מחד פאזי לתלת פאזי ובין אם העלאת הזרם הנקוב מ-25 אמפר ל-63, 100, 250 אמפר ומעלה.
| פרמטר | בקשת חיבור חדש | הגדלת חיבור קיים |
|---|---|---|
| נקודת מוצא | אין תשתית הזנה ואין מונה במקום | קיימת הזנה ומונה פעיל |
| היקף עבודות בשטח | חפירה, שרוולים, פילר, כבל הזנה חדש | לרוב החלפת כבל הזנה, מפסק ראשי ומונה |
| מסמכי בסיס | היתר בנייה, בעלות, תוכניות מלאות | תוכנית מעודכנת ותרשים חד קווי חדש |
| היקף הבדיקה | בדיקת מתקן מלאה לכל המעגלים | בדיקה ממוקדת בהזנה, בלוח הראשי ובהארקה |
| השפעה על הלוח הקיים | לוח חדש המתוכנן לגודל החיבור | בחינת התאמת פסי הצבירה, החיווט וההגנות |
| משך זמן טיפוסי | חודשים, תלוי בפיתוח רשת | שבועות, בכפוף למוכנות המתקן |
| מבנה האגרה | אגרת חיבור לפי גודל ומרחק | אגרה לפי הפרש האמפרים בלבד |
התרחישים שמובילים להגדלת חיבור חוזרים על עצמם. הוספת מערכות מיזוג תעשייתיות או צ'ילרים, התקנת עמדות טעינה מהירות לרכב חשמלי בחניון, שדרוג מכונות ייצור עם מנועים גדולים, והסבת שטח מסחרי לשימוש עתיר אנרגיה כמו מטבח מוסדי או חדר שרתים. בכל אחד מהמקרים האלה חיבור מתקן חשמל לרשת החשמל בהיקף המעודכן מחייב בחינה מחדש של כל שרשרת ההזנה, ולא רק החלפת המפסק הראשי.
איך יודעים איזה גודל חיבור נדרש למתקן?

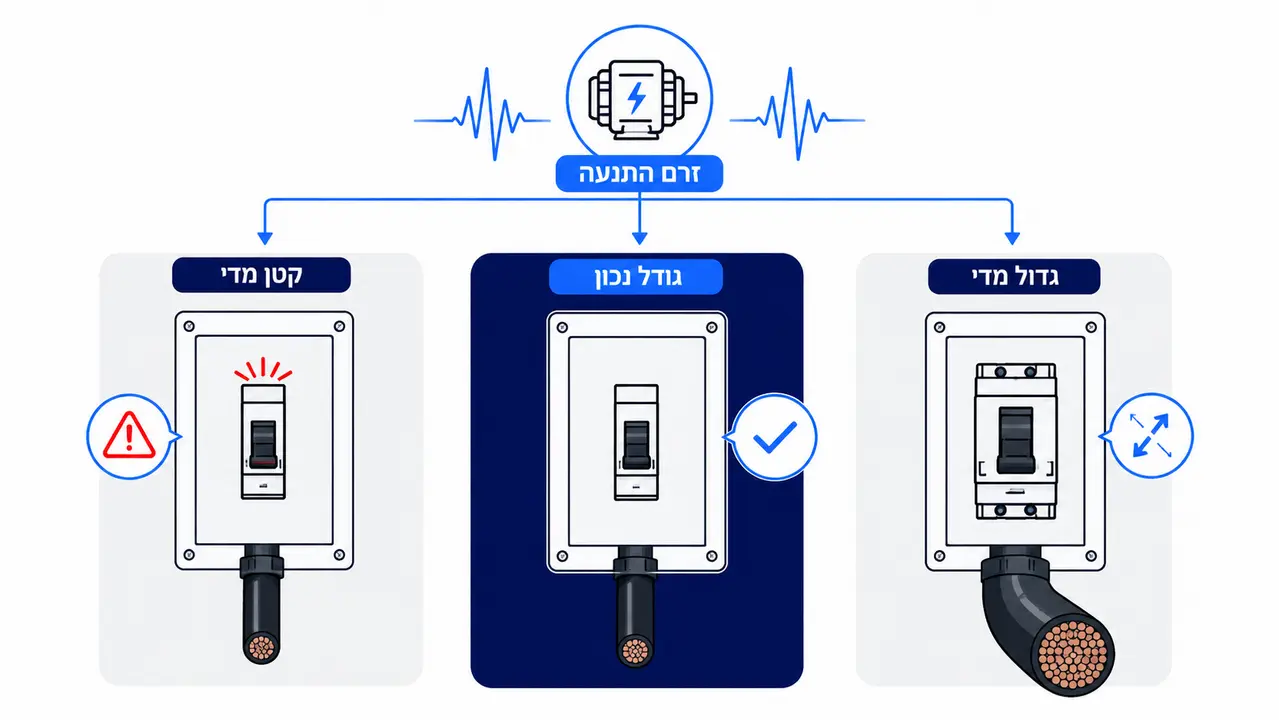

קביעת הזרם הנקוב אינה סיכום אריתמטי של כל ההספקים הרשומים על שלטי הציוד. חישוב כזה מוביל תמיד לחיבור מנופח, ליקור מיותר של התשתית ולתשלום אגרות גבוה מהנדרש. המתודה הנכונה מתחילה בסיווג הצרכנים לקבוצות לפי אופי הפעילות, בקביעת מקדמי בו זמניות מציאותיים לכל קבוצה, ובחישוב העומס המחושב בנקודת ההזנה הראשית.
לאחר מכן נקבע סוג האספקה. חיבור חד פאזי מתאים לצרכנים קטנים ללא מנועים תלת פאזיים ועם עומס מאוזן, בעוד שכל מתקן מסחרי או תעשייתי בעל מנועים, מעליות, מיזוג מרכזי או עמדות טעינה מחייב אספקה תלת פאזית עם תשומת לב לאיזון העומסים בין הפאזות.
| סוג הכשל בקביעת הגודל | ביטוי בשטח | עלות אמיתית |
|---|---|---|
| חיבור קטן מדי | ניתוקי מפסק ראשי בשעות שיא, התחממות מוליכים ומהדקים | השבתת פעילות, נזק לציוד, הגדלת חיבור חוזרת תוך זמן קצר |
| חיבור גדול מדי | מפסק ראשי שלא מגיע לרבע מכושרו, כבלים בחתך מוגזם | אגרות מנופחות, לוח ראשי ותשתית יקרים ללא הצדקה תפעולית |
| גודל נכון ללא רזרבה | אין מקום להרחבה בלוח ובתשתית | עבודת פירוק והחלפה מלאה בכל תוספת עומס עתידית |
טעויות נפוצות בחישוב עומסים מסחריים
הטעות השכיחה ביותר היא התעלמות מזרמי התנעה של מנועים, משאבות ומדחסים. זרם ההתנעה עשוי להגיע לפי שישה עד פי שמונה מהזרם הנומינלי, וכאשר מספר מנועים מותנעים ברצף קצר, המפסק הראשי מנתק למרות שהעומס הממוצע נמוך. טעות שנייה היא אי הפרדה בין צרכנים קריטיים הנתמכים בגנרטור או באל פסק לבין צרכני רשת רגילים, מה שמוביל לגודל מערכת גיבוי שגוי ולתכנון לוחות לא נכון. טעות שלישית היא התייחסות לעומסים לא ליניאריים, כמו ממירי תדר ומטענים, כאילו היו עומסים אוהמיים פשוטים, בלי לקחת בחשבון את השפעת ההרמוניות על מוליך האפס ועל ההגנות.
אילו מסמכים ותוכניות נדרשים לצורך חיבור מתקן לרשת?
תיק מסמכים חסר הוא הסיבה הנפוצה ביותר לכך שבקשת חיבור נתקעת עוד לפני שמישהו הגיע לשטח. רשימת התיוג הבסיסית כוללת תוכנית חשמל חתומה על ידי מתכנן מוסמך בעל רישיון מתאים לפי חוק החשמל, תרשים חד קווי מעודכן הכולל נתוני כבלים, כיולי הגנות וזרמי קצר צפויים, אישור בעלות על הנכס או ייפוי כוח תאגידי תקף, היתר בנייה בתוקף או אישור רשות מקומית ככל שנדרש, הצהרת חשמלאי מבצע בעל רישיון התואם את גודל המתקן על מוכנותו לבדיקה, ודוח בדיקות רציפות ובידוד שבוצעו במתקן לפני הזמנת הבודק.
הכשל החוזר ביותר אינו חוסר במסמך אלא חוסר התאמה בין השרטוט לבין המצב הפיזי. לוח שבו הוחלף מפסק, מעגל שנוסף בשלב הגמר, כבל שנמשך בתוואי אחר מזה שסומן בתוכנית. כאשר הבודק מוצא שהתרשים החד קווי אינו משקף את המתקן שלפניו, הבדיקה נפסלת גם אם המתקן עצמו בטוח מבחינה חשמלית, פשוט משום שאי אפשר לאמת את התאמת ההגנות למוליכים. עדכון התוכניות למצב As Made לפני הזמנת הבדיקה הוא הפעולה הזולה ביותר עם ההחזר הגבוה ביותר בכל תהליך חיבור לרשת.
משרד מורן מהנדסים בודק תיקי מסמכים ותוכניות עוד לפני הגשה לספק השירות, ומאתר פערים בין השרטוט למצב בשטח בזמן שעדיין ניתן לתקן בלי לחץ לוח זמנים. השירות מיועד ליזמים, קבלנים ומנהלי מתקנים המתכננים חיבור או הגדלת חיבור.
מהו מונה חשמל ואיך מכינים עבורו את התשתית המתאימה?
המונה הוא נקודת הגבול המשפטית והתפעולית בין רשת ההפצה הציבורית לבין המתקן הפרטי. במעלה הזרם ממנו האחריות היא של ספק השירות, במורד הזרם ממנו האחריות היא של בעל הנכס. מכאן נגזרות כל דרישות ההצבה, הנגישות והתחזוקה שסביבו.
סוגי המונים הרלוונטיים לצרכן העסקי כוללים מונה תעו"ז המחשב את הצריכה לפי תעריף עומס וזמן ומאפשר ניהול עומסים כלכלי, מונה חכם דו כיווני הנדרש בכל מתקן עם ייצור עצמי כמו מערכת סולארית או אגירה, ומונים ייעודיים לצרכנים גדולים הכוללים שנאי מדידה. עקרונות המדידה והדיוק הנדרשים ממערכות מדידת אנרגיה מתועדים בהרחבה בעבודות המטרולוגיה של NIST בתחום מדידת הספק ורשת חכמה, והם רלוונטיים במיוחד כאשר נדרשת מדידת משנה לצורכי חיוב פנימי בין דיירים או שוכרים.
הדרישות הפיזיות להצבת ארון המונים אינן פורמליות. נדרשת נגישות מלאה ובטוחה לעובדי ספק השירות בכל שעה, ללא מעבר בשטחים פרטיים נעולים או בחצר שמור. נדרשת עמידות בפני פגעי מזג אוויר, אש והשחתה בהתאם למיקום ההתקנה, לרבות דרגת אטימות מתאימה לפילר חיצוני. נדרשים גבהי התקנה תקניים ומרווחי עבודה בטיחותיים סביב הלוח, כך שניתן יהיה לבצע עבודה בבטחה בלי לעמוד על סולם או להידחק בין קירות.
בעת החלפת מונה במסגרת הגדלת חיבור, סדר העבודה כולל תיאום מועד ניתוק מראש עם המשתמש, וידוא מוכנות הלוח הראשי, פירוק המונה הישן, התקנה וכיול של החדש, ובדיקת יציבות תחת עומס לפני מסירה. במתקנים עם צרכנים קריטיים כמו שרתים, מקררים תעשייתיים או ציוד רפואי, חובה להיערך מראש לגיבוי בזמן הניתוק.
אילו דרישות חלות על תשתית חשמל לצורך חיבור תקין?
תשתית חשמל מזינה ומקשרת נבחנת בשלושה מישורים, וכל אחד מהם עומד בפני עצמו כעילה לפסילה. המישור הראשון הוא תוואי הצנרת והובלת הכבלים, הכולל עומקי הטמנה תקניים באדמה, הנחת סרטי אזהרה מעל הכבל, שימוש בשרוולים מוגנים במעברי כביש ובחציות, והפרדה מלאה מתשתיות מים, גז ותקשורת במרווחים הנדרשים. שרוול שנסתם בבטון או תוואי שנקבר ללא סימון הם ליקויים שמתגלים רק כשמנסים למשוך את הכבל, בשלב שבו כל עיכוב יקר.
המישור השני הוא מערכת ההארקה. נדרשת אלקטרודת הארקה תקינה, הארקת יסוד רציפה שבוצעה בשלב היציקה ומתועדת, השוואת פוטנציאלים לכל השירותים המתכתיים ופס השוואת פוטנציאלים גלוי ונגיש לבדיקה. ביצוע בדיקת הארקה מקיפה, לרבות מדידת עכבת לולאת התקלה, לפני הבדיקה הרשמית הוא תנאי סף מעשי לקבלת אישור חיבור. הארקת יסוד שלא בוצעה כראוי ניתנת לתיקון בעלות נסבלת לפני ריצוף, ובעלות בלתי נסבלת אחריו.
המישור השלישי הוא התאמת חתכי הכבלים והמוליכים. נדרשת התאמה מוכחת בין כושר ההעמסה של המוליך בתנאי ההנחה בפועל, לרבות מקדמי הפחתה לטמפרטורה ולקיבוץ כבלים, לבין כיול ההגנה במעלה הזרם. במקביל נדרשת בדיקת מפל מתח לאורך התוואי, במיוחד בתשתיות ארוכות באתרי תעשייה ובמרכזים לוגיסטיים, שבהם מפל מתח חורג פוגע בביצועי מנועים גם כאשר ההגנות תקינות.
מה בודקים בבדיקת מתקן לפני חיבור לרשת החשמל?

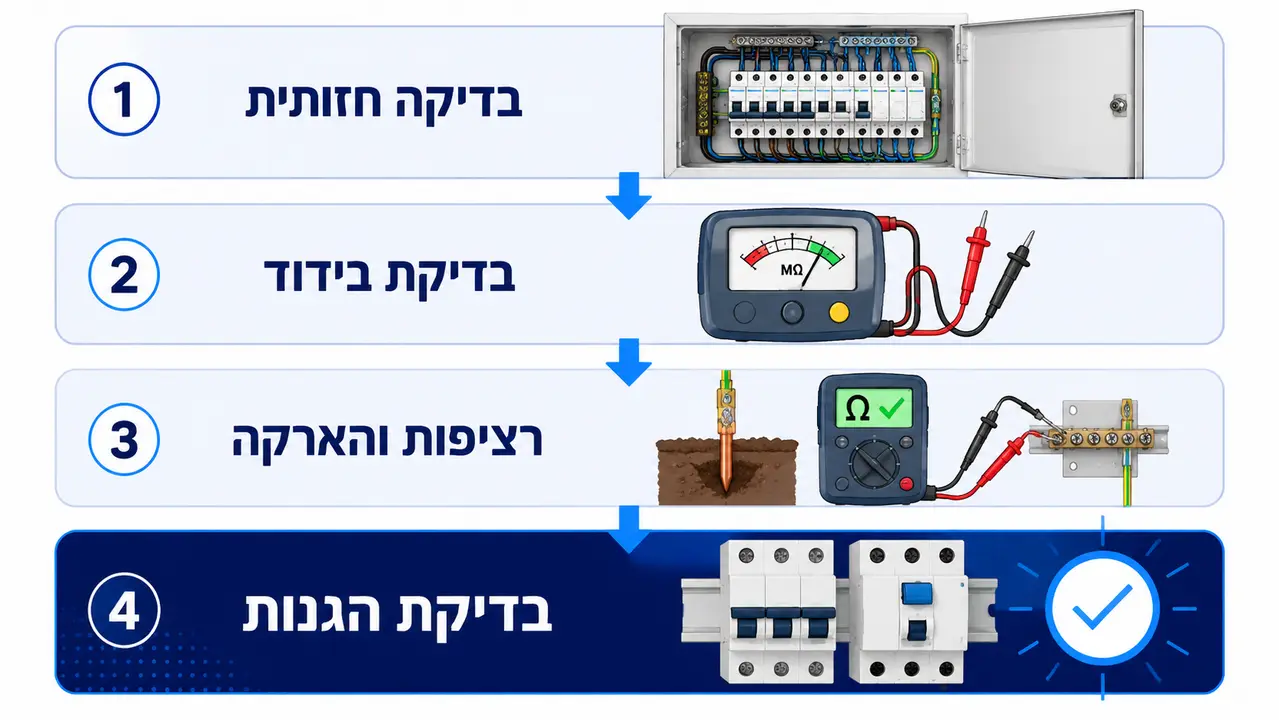

פרוטוקול הבדיקה בנוי בשכבות, וכל שכבה מסננת סוג אחר של כשל. השכבה הראשונה היא בדיקה חזותית של הלוחות, כוללת בחינת סימון המעגלים, שילוט האזהרה, מרווחי הגישה, איכות ההידוק במהדקים, סדר החיווט והפרדה בין מעגלי כוח למעגלי פיקוד. הידוק לקוי הוא אחד הגורמים המובילים לחימום יתר ולדליקות בלוחות, והוא מתגלה בבדיקה ידנית ובצילום תרמי תחת עומס.
השכבה השנייה היא מדידת התנגדות בידוד בין המוליכים לבין עצמם ובין המוליכים להארקה, לאיתור זליגות וקצרים מתפתחים. השכבה השלישית היא בדיקת רציפות מוליכי ההארקה והשוואת הפוטנציאלים לכל השירותים המתכתיים במבנה. השכבה הרביעית היא בדיקת תפקוד וזמני תגובה של מפסקי מגן לזרם דלף ושל המפסקים האוטומטיים המגנטיים תרמיים, כולל אימות סלקטיביות בין ההגנות כך שתקלה מקומית לא תפיל את המתקן כולו.
עקרונות בדיקת הקבלה ההנדסית למתקנים המתחברים לרשת, לרבות סדר הפעולות ורשימות התיוג הטכניות, מתועדים גם ברשימת התיוג לחיבור מתקני אנרגיה מבוזרים של משרד האנרגיה האמריקאי. המתודולוגיה שם דומה במהותה, אך בישראל התוקף המחייב הוא של חוק החשמל ותקנותיו בלבד, והבדיקה מבוצעת לפי דרישות התקינה הישראלית.
הסתייעות בבודק חשמל מוסמך לביצוע בדיקה מקדימה, לפני הזמנת הבדיקה הרשמית, מאתרת את הליקויים כשעדיין אפשר לתקן אותם בלי לוח זמנים לוחץ ובלי אגרת בדיקה חוזרת. זו הפרקטיקה שמפרידה בין פרויקט שעובר בבדיקה אחת לבין פרויקט שמתגלגל בין שלוש בדיקות לאורך חודשיים.
רשימת ליקויים פוסלים נפוצים
חוסר רציפות במוליך ההארקה, או ערך עכבת לולאת תקלה גבוה מדי שאינו מאפשר להגנה לנתק בזמן התקני, הוא הליקוי החמור והשכיח ביותר. אחריו מגיע היעדר שילוט תקני של המעגלים ושל ייעוד המפסקים בלוח, ליקוי שנראה טכני אך משמעותו היא שאין דרך בטוחה לנתק מעגל בשעת חירום. ליקויים נוספים כוללים שימוש בציוד שאינו נושא תו תקן מאושר, חיווט בחתך שאינו תואם את ההגנה, היעדר מפסק מגן במעגלים המחייבים זאת, וחדירת מים או אבק ללוח שאינו אטום כנדרש למיקומו.
מדוע חיבור לרשת החשמל מתעכב בפרויקטים מסחריים ותעשייתיים?
ניתוח של פרויקטים שהגיעו למשרד אחרי שכבר נתקעו מצביע על ארבעה גורמי עיכוב חוזרים. הראשון הוא פערי תיאום בין קבלן השלד לקבלן החשמל ולדרישות ספק השירות, למשל שרוול שלא הוטמן בזמן היציקה או גומחת מונים שנבנתה במידות שאינן תואמות את המפרט. הגורם השני הוא כשל במסירת תוכניות מעודכנות המשקפות את הביצוע בפועל, מה שמוביל לפסילה טכנית גם במתקן תקין.
הגורם השלישי הוא עומס בלוחות הזמנים של הבודקים, שמשמעותו שבדיקה חוזרת לאחר פסילה אינה מתקיימת למחרת אלא כעבור שבועיים או יותר. הגורם הרביעי הוא תלות בעבודות חוץ ציבוריות, פיתוח סביבתי או היתרי חפירה עירוניים, שאינם בשליטת היזם ומחייבים תיאום מוקדם.
ההשלכה הכלכלית ישירה. עיכוב בחיבור לרשת גורר עיכוב בקבלת טופס 4 ואישור אכלוס, אי יכולת להפעיל את העסק במועד שנקבע, המשך תשלום שכירות על נכס חלופי, וקנסות פיגורים חוזיים כלפי רוכשים או שוכרים. במרבית הפרויקטים, עלות חודש עיכוב אחד גבוהה מעלות הליווי ההנדסי המלא של כל תהליך בקשת החיבור.
האם הגדלת חיבור מחייבת בהכרח החלפת לוח חשמל?
לא תמיד, אך כמעט תמיד נדרשת התאמה או שדרוג משמעותי. הלוח הקיים יכול להישאר במקומו כאשר מתקיימים במקביל שלושה תנאים. התנאי הראשון הוא שהלוח, לרבות פסי הצבירה, המבנה הפיזי ודירוג עמידות הקצר שלו, מתאים לזרם החדש. התנאי השני הוא שקיים מקום פנוי תקני בלוח עבור המפסק הראשי המוגדל ועבור הגנות נוספות, בלי לפגוע במרווחי הפינוי ובאוורור. התנאי השלישי הוא שמוליכי החיווט הפנימיים מתאימים בחתכם לעומס המוגבר ללא סכנת התחממות במהדקים.
מנגד, ישנם מקרים שבהם החלפה מלאה היא הפתרון היחיד. לוחות ישנים בעלי מבנה עץ או לוחות פח שאינם עומדים בתקנים העדכניים, לוחות צפופים שבהם אין אפשרות לפינוי חום ולהתקנת הגנות תקניות, לוחות ללא הפרדה בין תאים במתקן שדורש זאת, ומעבר מעומס ביתי או מסחרי קטן לעומסים תעשייתיים כבדים המחייבים תכנון תרמי ומכני שונה לחלוטין. במקרים כאלה, הניסיון לשמר לוח קיים ולחסוך בעלות מייצר מפגע בטיחותי שיתגלה מאוחר יותר, לעיתים בצורת חקר כשל אחרי אירוע.
כמה זמן לוקח לחבר מתקן חשמל לרשת ואיך מקצרים את לוח הזמנים?
הטווחים משתנים דרמטית לפי סוג המתקן. הגדלת חיבור במתקן קיים, שבו הלוח והתשתית מוכנים, נמדדת בשבועות ספורים ותלויה בעיקר במוכנות המתקן לבדיקה ובתור לבודק. חיבור מתקן חדש שאינו מחייב פיתוח רשת נמדד בחודשים. חיבור המחייב הקמת חדר שנאים, הארכת רשת מתח גבוה או תיאום עבודות ברשות המקומית נמדד בחודשים רבים ולעיתים למעלה משנה.
| סוג הפעולה | גורם קובע ללוח הזמנים | נקודת הכשל השכיחה |
|---|---|---|
| הגדלת חיבור במתקן פעיל | מוכנות הלוח והתאמת החיווט | גילוי מאוחר שהלוח אינו מתאים לזרם החדש |
| חיבור חדש ללא פיתוח רשת | תיאום תשתיות בשטח והשלמת מסמכים | שרוול שלא הוטמן לפני הריצוף או הפיתוח |
| חיבור המחייב חדר שנאים | הקצאת שטח בהיתר ואישורי הרשות | תכנון חדר השנאים שנדחה לשלב מאוחר בפרויקט |
| חיבור ארעי לאתר בנייה | הכנת לוח ארעי תקני והארקה זמנית | שימוש בלוח שאינו מוגן לתנאי אתר |
קיצור לוח הזמנים אינו נעשה בלחץ על הגורמים המאשרים אלא בשלושה צעדים הנדסיים. תיאום מוקדם מול ספק השירות כבר בשלב היתר הבנייה, כך שדרישות תנאי החיבור ידועות לפני תחילת הביצוע. ביצוע בדיקה מקדימה קפדנית על ידי גורם הנדסי בלתי תלוי לפני הזמנת הבדיקה הרשמית. והגשת תיק מסמכים מלא ומסודר ללא חוסרים מנהליים, כולל תוכניות עדכניות. שלושת אלה אינם מבטיחים אישור, אך הם מסירים את רוב הסיבות שבגללן אישור נדחה.
כמה עולה חיבור לרשת החשמל והגדלת חיבור?

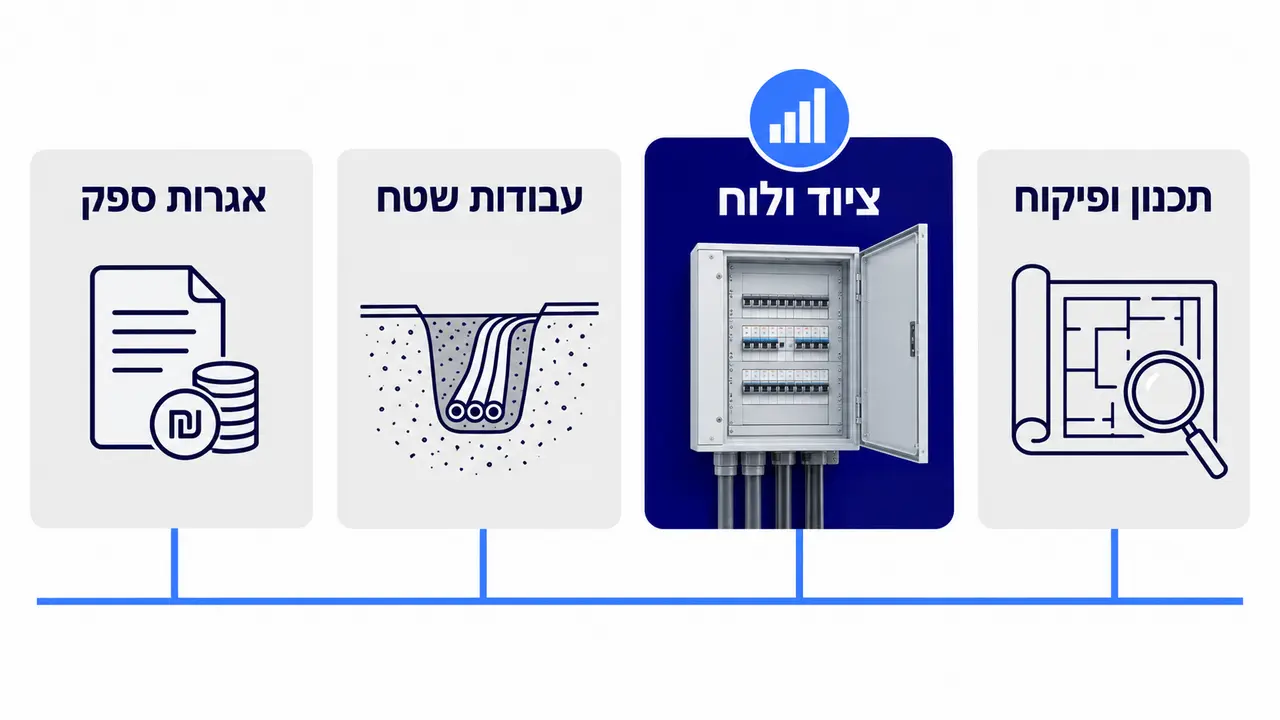

העלות הכוללת של חיבור מתקן חשמל לרשת החשמל מורכבת מארבעה רכיבים נפרדים, וטעות נפוצה היא להתייחס רק לראשון שבהם. הרכיב הראשון הוא תעריפי ספק השירות, הכוללים אגרת בקשת חיבור, אגרת הגדלת זרם המחושבת לפי הפרש האמפרים, עלות המונה ועלות בדיקת המתקן הראשונה. הרכיב השני הוא עלויות קבלניות בשטח, לרבות חפירה, הנחת שרוולים, הקמת פילרים ומשיכת כבלי הזנה ראשיים, והוא תלוי מאוד במרחק מנקודת האספקה ובתנאי הקרקע.
הרכיב השלישי הוא עלויות ציוד, בעיקר החלפה או שדרוג של הלוח הראשי, מפסקים אוטומטיים, מפסקי מגן ומערכות הגנה. הרכיב הרביעי הוא תכנון, פיקוח וליווי הנדסי, הכולל הכנת תוכניות, תרשימים חד קוויים, הגשות ופיקוח על הביצוע.
| החלטה הנדסית | מה נחסך לכאורה | מה נוצר בפועל |
|---|---|---|
| ויתור על בדיקה מקדימה לפני הבדיקה הרשמית | עלות בדיקה אחת | אגרת בדיקה חוזרת, המתנה לתור חדש, עיכוב באכלוס |
| תכנון על בסיס סקיצה במקום תכנון מלא | שעות תכנון | חיבור בגודל שגוי, החלפת תשתית והגדלה חוזרת |
| שימור לוח ישן בהגדלת חיבור | עלות לוח חדש | חימום יתר במהדקים, סיכון דליקה, חקר כשל בדיעבד |
| אי עדכון תוכניות למצב הביצוע | שעות שרטוט | פסילה טכנית של מתקן תקין וחודש עיכוב |
מה תפקידו של ליווי הנדסי מקצועי בתהליך החיבור לרשת?
הערך של מהנדס חשמל בפרויקט חיבור לרשת אינו נמדד במספר הביקורים באתר אלא במספר הכשלים שלא קרו. ראייה אינטגרטיבית מונעת התנגשות בין מערך החשמל לבין מערכות המיזוג, האינסטלציה, כיבוי האש והתקשורת, במיוחד סביב חדרי חשמל, תוואי כבלים וחדירות אש. ייצוג מקצועי מול הגורמים הבודקים מאפשר מענה מהיר ומדויק על דרישות טכניות והשגות, במקום התכתבות שנמשכת שבועות.
פיקוח עליון על עבודת קבלן החשמל מוודא שהביצוע תואם את התוכניות ואת דרישות חוק החשמל, ולא רק את המראה החיצוני של הלוח. הפחתת סיכוני הבטיחות בשלב זה שווה יותר מכל תיקון בדיעבד, משום שתשתית חשמל שהוקמה נכון ממשיכה לתפקד בבטחה שנים קדימה, בעוד שתשתית שהוקמה בפשרות מייצרת תקלות חוזרות שקשה לאתר את מקורן.
הניסיון שמצטבר בשילוב בין תכנון הנדסי, בדיקת מתקני חשמל מוסמכת וחקירת דליקות ושריפות מייצר נקודת מבט שונה על אותו לוח חשמל. מי שחקר כשלים וכתב חוות דעת מומחה על אירועי שריפה מזהה בשלב הבדיקה סימנים שאינם נראים למי שמכיר רק את הצד התכנוני. ידע כזה אינו נרכש מקריאת תקנות, והוא מה שמאפשר לזהות ליקוי לפני שהוא הופך לאירוע.
מה לעשות עכשיו לפני שמזמינים בדיקה
אם אתם בשלב תכנון, ודאו שאפיון העומסים וגודל החיבור נקבעו בחישוב מסודר ולא בהערכה. אם אתם בשלב ביצוע, ודאו שהתוכניות מעודכנות למצב בשטח ושבדיקות הרציפות והבידוד בוצעו ותועדו. אם אתם על סף הזמנת בדיקה רשמית, שקלו בדיקה מקדימה בלתי תלויה שתאתר את הליקויים בזמן שעדיין אפשר לתקן אותם בשקט.
אין מקום לפשרות בחשמל, ובוודאי לא בנקודת החיבור שבה נפגשים הרשת הציבורית והמתקן הפרטי. ניסיון וידע לא קונים בכסף, אבל אפשר להיעזר בהם בזמן.
משרד מורן מהנדסים מלווה יזמים, קבלנים ומנהלי מתקנים בתכנון מערך ההזנה, בהכנת תיק המסמכים, בבדיקות מקדימות ובפיקוח עליון עד להפעלת המתקן. לתיאום ייעוץ הנדסי או בדיקה מקדימה, פנו אלינו עם התוכניות ותנאי החיבור שברשותכם.
שאלות נפוצות
האם ניתן לקבל חיבור חשמל זמני לאתר בנייה?
כן. בקשת חיבור ארעי לאתר בנייה היא מסלול נפרד, המיועד להזנת ציוד הרמה, ריתוך, תאורה וכלי עבודה בתקופת ההקמה. הדרישות הבטיחותיות בו מחמירות במיוחד, משום שמדובר בסביבה רטובה, מאובקת וחשופה למכות מכניות. נדרש לוח ארעי בדרגת אטימות מתאימה, מפסקי מגן לזרם דלף על כל מעגלי בתי התקע, הארקה זמנית תקינה ובדיקה תקופתית לאורך התקופה. תוקף החיבור הארעי מוגבל בזמן, והוא אינו מהווה תחליף או שלב מקדים לחיבור הקבוע, שנדרש בהליך נפרד.
מה קורה אם המתקן נכשל בבדיקת הרשת?
מתקבל דוח ליקויים מסודר המפרט את הכשלים שנמצאו. יש לבצע את התיקונים באמצעות חשמלאי מורשה ברמת רישוי המתאימה לגודל המתקן, לתעד את התיקון, ולתאם בדיקה חוזרת הכרוכה בתשלום אגרה נוספת. העלות הכספית של האגרה היא הרכיב הקטן. הרכיב המשמעותי הוא הזמן שחולף עד לתור הבדיקה החוזרת, ובפרויקט מסחרי הוא מתורגם ישירות לדחיית מועד ההפעלה. זו בדיוק הסיבה שבדיקה מקדימה בלתי תלויה משתלמת.
האם כל חשמלאי רשאי להגיש בקשת חיבור או הגדלה?
לא. חוק החשמל מגדיר רמות רישוי מדורגות, מחשמלאי עוזר ומעשי, דרך חשמלאי מוסמך וראשי, ועד חשמלאי הנדסאי ומהנדס חשמל, וכל רמה מוגבלת בגודל המתקן ובמתח שעליו היא רשאית לעבוד. חשמלאי מבצע שרישיונו אינו תואם את גודל החיבור המבוקש אינו יכול לחתום על הצהרת מוכנות תקפה, וההצהרה תיפסל. במתקנים גדולים, במתח גבוה ובמערכות מורכבות נדרשת מעורבות של מהנדס חשמל בעל רישיון מתאים כבר בשלב התכנון וההגשה.
מה ההבדל בין מונה רגיל למונה חכם?
מונה מכני או אלקטרוני בסיסי מודד צריכה מצטברת בלבד ודורש קריאה פיזית. מונה חכם מבצע קריאה מרחוק, מתעד פרופיל צריכה רציף לפי מקטעי זמן, מאפשר ניתוח עומסים וזיהוי חריגות, ותומך במדידה דו כיוונית. המדידה הדו כיוונית היא תנאי הכרחי לחיבור מתקן ייצור עצמי, כמו מערכת פוטו וולטאית או מערכת אגירה, שכן היא מפרידה בין האנרגיה הנצרכת לבין האנרגיה המוזרמת חזרה לרשת. עבור מנהלי מתקנים, נתוני הצריכה הרציפים הם כלי עבודה תפעולי ולא רק אמצעי חיוב.
חיבור מתקן חשמל לרשת החשמל הוא תהליך שבו תכנון מדויק, מסמכים מסודרים ובדיקה מקדימה קובעים את ההבדל בין אישור בבדיקה אחת לבין חודשים של עיכוב. המישורים המרכזיים שנבדקים הם גודל החיבור ביחס לעומס בפועל, תקינות מערכת ההארקה, התאמת חתכי המוליכים להגנות, ותפקוד תקין של כל אמצעי ההגנה בלוח. מי שמתכנן להזמין חיבור, הגדלת חיבור, או בדיקת מתקן לקראת חיבור לרשת, מוזמן לפנות למשרד מורן מהנדסים לקבלת ליווי הנדסי מלא בכל שלבי התהליך.
על הכותב
ברנרד מורן, מייסד ומנהל מורן מהנדסים, מהנדס חשמל ואלקטרוניקה מוסמך (רישיון מס' 049723) ובודק חשמל מוסמך סוג 03 (רישיון מס' 112758). בעל ניסיון של כארבעה עשורים בהנדסת חשמל, לרבות שנים בחברת החשמל במחוז דן, ומשמש כסגן יו"ר ועדת מהנדסי החשמל בלשכת המהנדסים. ברנרד מתמחה בייעוץ, תכנון ופיקוח על מתקני מתח גבוה ונמוך, בבדיקת מתקני חשמל, בחקר כשלים ובחקירת דליקות ושריפות, ובמתן חוות דעת מומחה לבתי משפט ולחברות ביטוח.
